第17周-泰国百仕威新建厂房项目施工进度公示信息

颁布功夫:2025-04-25 起源:918搏天堂智能

一. 项目根基信息

项目名称:百仕威电子(泰国)新建工厂项目

地址:泰国巴真府西马哈坡县304工业园

建设单元:百仕威电子(泰国)有限公司

施工单元:中电二(泰国)有限公司

项目用处:百仕威电子(泰国)有限公司新建厂房项目,,,,,,位于巴真府西马哈坡县304工业园,,,,,,用于PCBA行业建设。。。。。


二. 进度数据

本周实现

土建:

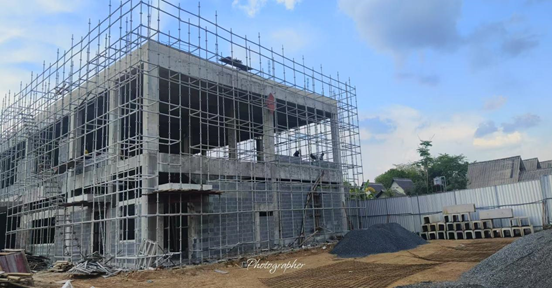

1、层墙体抹灰实现85%;;;;;三层墙体抹灰实现100%;;;;;四层墙体抹灰实现50%;;;;;表墙抹灰实现90%;;;;;

2、东侧污水管及查抄井施工实现100%;;;;;西侧水沟开挖实现;;;;;

3、门卫二次结构砌筑实现100%;;;;;

4、一层二次结构砌筑实现100%;;;;;二层砌筑实现50%;;;;;

5、一层顶棚涂料喷涂实现80%;;;;;三层顶棚涂料喷涂实现95%;;;;;四层顶棚涂料喷涂实现90%;;;;;

6、屋面防水基层处置实现;;;;;


机电装置:

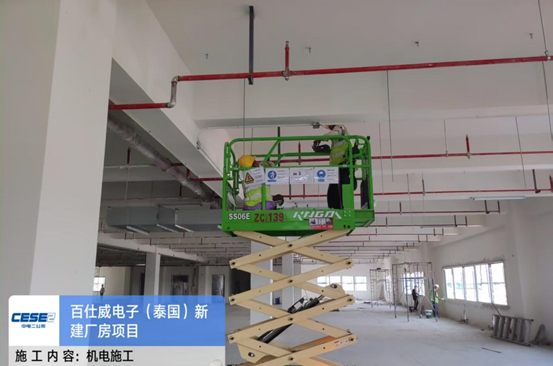

1、一层、二层消防实现90%;;;;;三层消防主管实现60%;;;;;

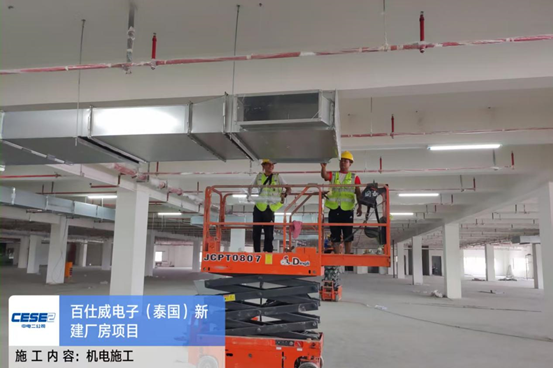

2、一层、二层、三层桥架、配管、装灯实现95%


二次干净机电装建:

1、防静电自流平找平层实现;;;;;

2、吊顶吊杆施工;;;;;

3、分管原资料加工施工


累计进度:土建已实现90%,,,,,,机电装置实现80%;;;;;一号厂房干净机电装建

总体进度:土建已实现90%,,,,,,机电装置实现

分项进度:主体结构已全数实现,,,,,,二次结构实现90%,,,,,,机电装置已实现80% ,,,,,,2层干净机电装璜装建已启动,,,,,,找平层已实现,,,,,,吊顶吊杆施工,风管加工造作;;;;;


三. 关键节点:


1、桩基施工实现已于2024年11月5号实现;;;;;

2、主体结构封顶已于2025年一季度底实现;;;;;

3、下周打算:

  • 一层墙体抹灰实现100%;;;;;三层墙体抹灰实现100%;;;;;四层墙体抹灰实现100%;;;;;表墙抹灰实现100%;;;;;

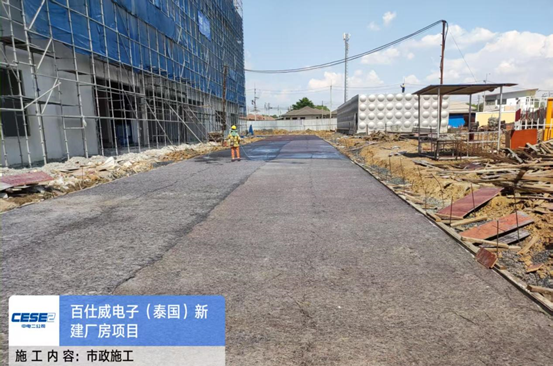

  • 西侧排水沟砌筑实现100%;;;;;西侧路路浇筑实现30%;;;;;南侧路路浇筑实现80%;;;;;

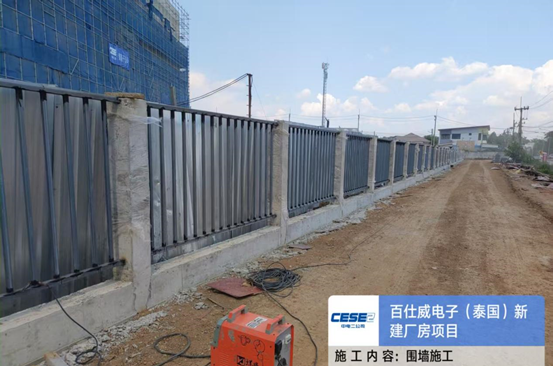

  • 5#门卫二次结构砌筑实现30%;;;;;围墙栏杆实现20%;;;;;

  • 食堂一层二次结构砌筑实现100%;;;;;二层砌筑实现80%;;;;;

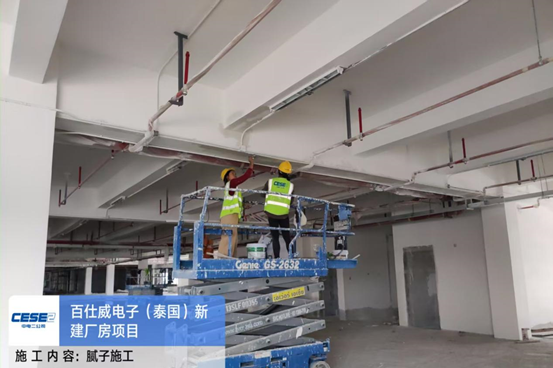

  • 四层顶棚涂料喷涂实现100%;;;;;一层墙面腻子实现25%;;;;;二层实现100%;;;;;三层实现25%;;;;;

  • 1#厂房窗框装置实现95%;;;;;防火门门框装置实现80%;;;;;

  • 二层、四层消防管路,,,,,,支架装置实现90%;;;;;

  • 一层、二层、三层桥架、配管、装灯实现99%;;;;;四层实现40%

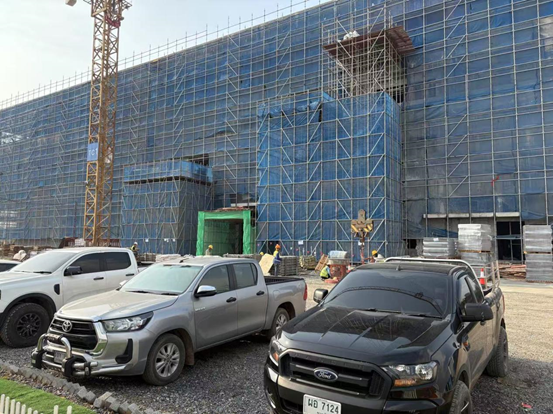

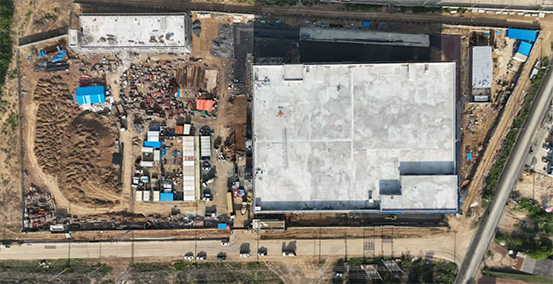

四、现场形象照片:
